Gemert - Molenrand
Nieuwbouw Bedrijfshal
Item 1 of 4
LOCATIE
Gemert
PERIODE
Q1 2026
TYPE PROJECT
NIEUWBOUW
Status
LOPEND
BOUWVOORTGANG
13-02-2026
februari 2026
Start werkzaamheden
13-02-2026
06-03-2026
maart 2026

Grondwerken
Fase 1
06-03-2026
09-03-2026
maart 2026
Grondwerken
Fase 2
09-03-2026
24-03-2026
maart 2026
Betonwerken
Fase 1
24-03-2026
27-03-2026
maart 2026
Betonwerken
Fase 2
27-03-2026
27-03-2026
maart 2026
Betonwerken
Fase 2
27-03-2026
13-04-2026
april 2026

Staal plaatsen
Fase 1
13-04-2026
17-04-2026
april 2026
Staal plaatsen
Fase 2
17-04-2026
21-04-2026
april 2026
Staal plaatsen
Fase 3

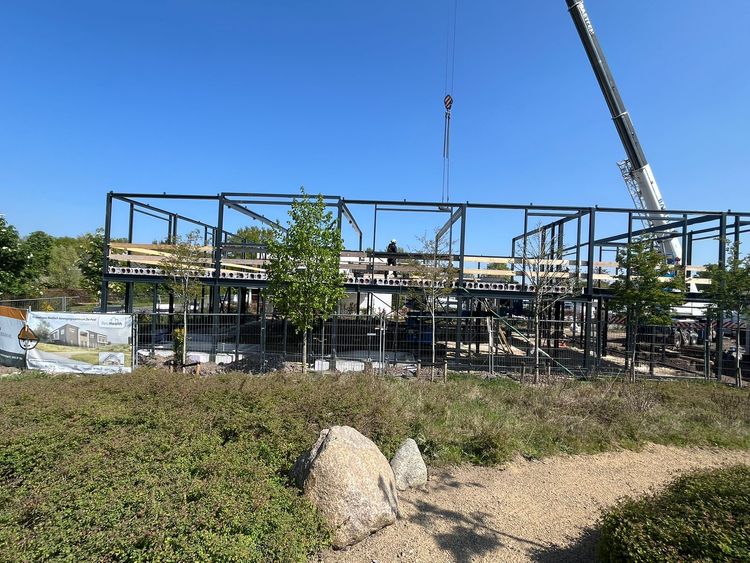

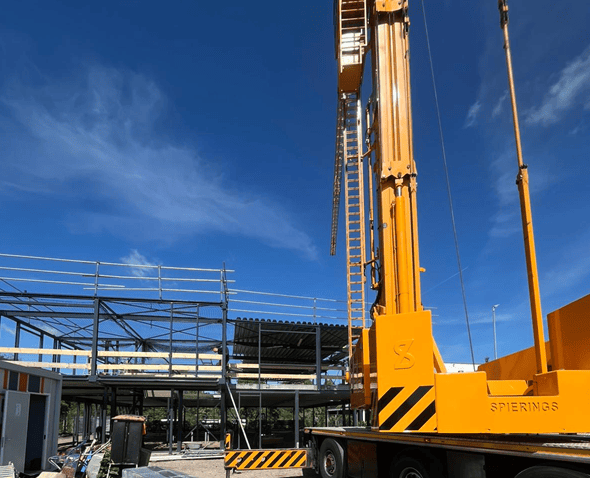

21-04-2026
07-05-2026
mei 2026
Dakplaten plaatsen
Fase 1
07-05-2026
07-05-2026
mei 2026
Dakplaten plaatsen
Fase 2
07-05-2026
13-05-2026
mei 2026

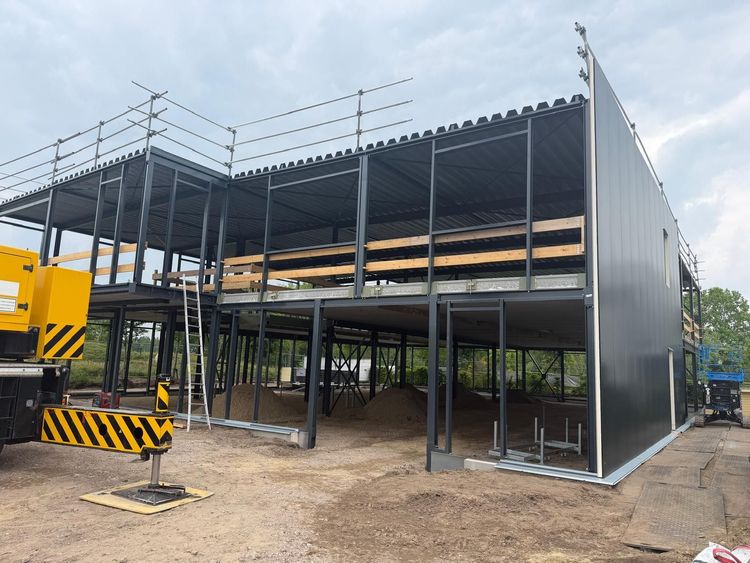

Gevelbeplating
Fase 1
13-05-2026
20-05-2026
mei 2026
Gevelbeplating
Fase 2
20-05-2026
28-05-2026
mei 2026
Gevelbeplating
Fase 3
28-05-2026
05-06-2026
juni 2026

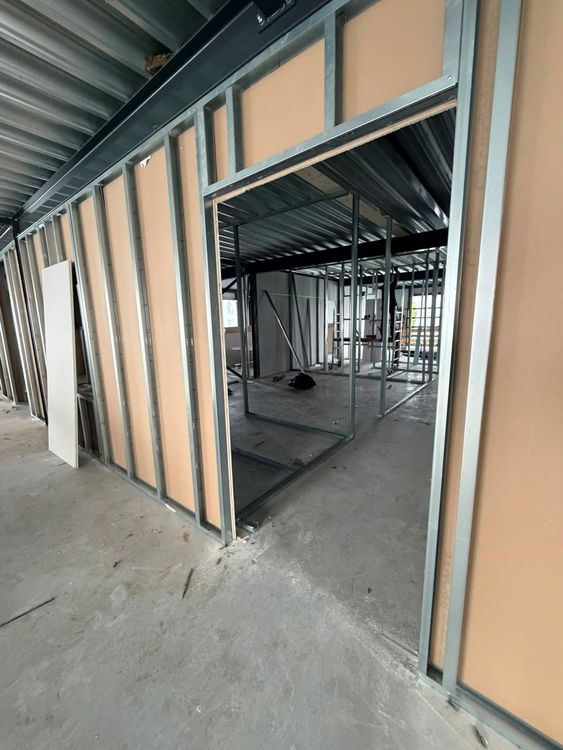

Binnenwanden
05-06-2026
22-06-2026
juni 2026
Monolitisch afwerken
Begane grondvloer
22-06-2026
26-06-2026
juni 2026

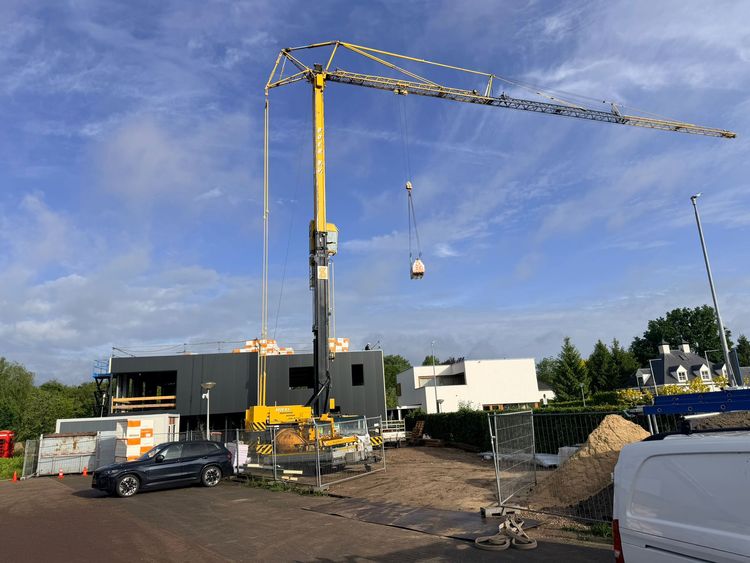

Binnenwanden
26-06-2026
01-07-2026
juli 2026
Z-stukken
01-07-2026
10-07-2026
juli 2026
Bijna-vakantie vieren
10-07-2026
18-08-2026
augustus 2026
Omkadering gereed
18-08-2026
25-08-2026
augustus 2026
Overzicht Algemeen
25-08-2026
29-09-2026
september 2026

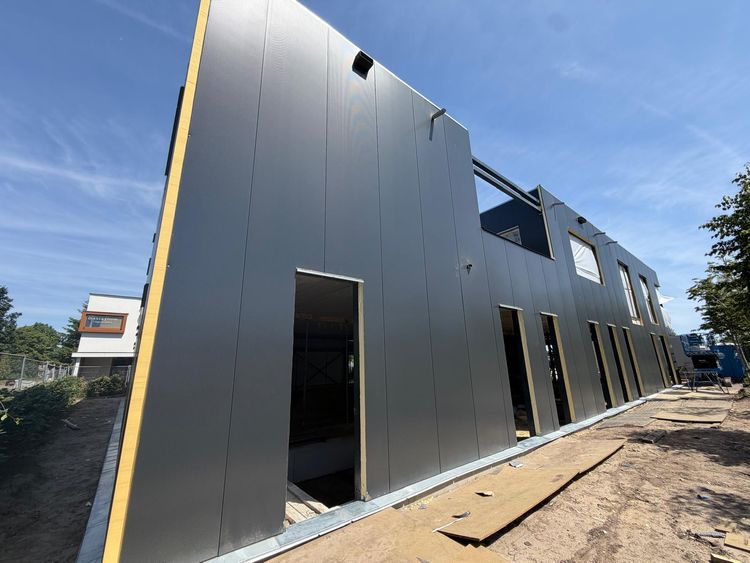

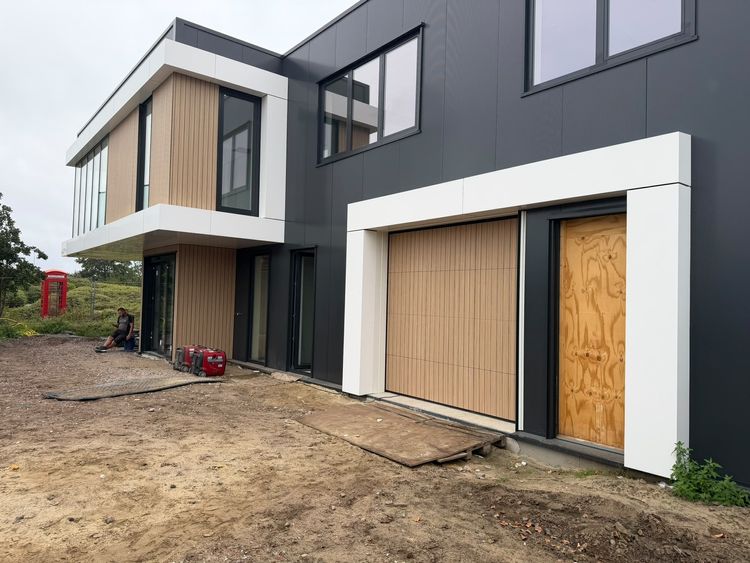

Gevelbekleding
29-09-2026
30-09-2026
september 2026

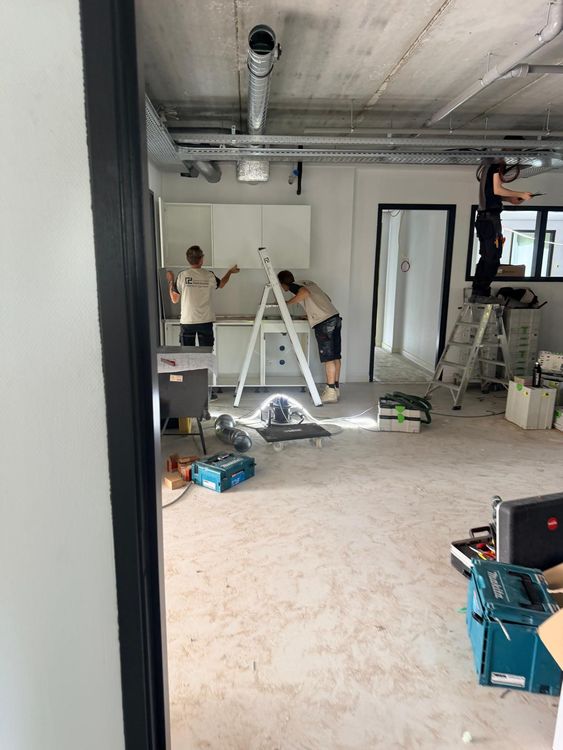

Plaatsen keukenblok
30-09-2026
